News

Wir suchen immer noch ein paar Helfer für die Aufräumarbeiten im Freibad!

Nachdem unser Brandlbad vom Hochwasser überflutet wurde, möchten wir unser Freibad schnellstmöglich wieder für Sie auf Vordermann bringen! Hierfür benötigen wir Ihre Hilfe bei den Aufräumarbeiten.

Wenn Sie helfen möchten, teilen Sie uns bitte gerne in unserer Doodle Abfrage mit, wann Sie Zeit haben: https://doodle.com/meeting/participate/id/dGQNxl8a/vote

Bitte beachten:

– bitte maximal 5 Helfer pro Schicht
– Anreise bitte mit dem Rad oder zu Fuß über das Gymnasium, dann runter zum Damm und über den restlichen Nachtbergweg an der Habermayr-Wiese entlang
– spätestens ab Dienstag wird die Anreise mit dem Auto möglich sein
– Bitte um eigene Arbeitskleidung/Gummistiefel

Vielen Dank für Ihre Hilfe und auf eine baldige Wiedereröffnung unseres Freibades!

🚧 𝐁𝐚𝐮𝐬𝐭𝐞𝐥𝐥𝐞 𝐄𝐲𝐛𝐬𝐭𝐫𝐚𝐬𝐬𝐞

Im Moment laufen im zweiten Bauabschnitt Asphaltierungsarbeiten und das Erstellen der Parkstreifen (Pflasterung). Ende dieser Woche soll dieser zweite Bauabschnitt, von der Einmündung Nibelungenstraße Nord entlang des Sozialgebäudes bis zur Einmündung Nibelungenstraße Süd, fertiggestellt sein.

Ab Montag, den 27.05.2024, wird der dritte Bauabschnitt in der Eybstraße von der Einmündung Nibelungenstraße Süd bis zur Adolf-Kolping-Straße in Angriff genommen.

🚧 𝐁𝐚𝐮𝐬𝐭𝐞𝐥𝐥𝐞 𝐑𝐮𝐡𝐫𝐬𝐭𝐫𝐚𝐬𝐬𝐞, 𝐈𝐧𝐝𝐮𝐬𝐭𝐫𝐢𝐞𝐠𝐞𝐛𝐢𝐞𝐭 𝐆𝐫𝐮̈𝐧𝐚𝐮

Am Dienstag, den 21.05.2024 wurden an der Industriegleisquerung in der Ruhrstraße die Gleise in zwei Gleispakete getrennt, um an dieser Stelle ein letztes Teilstück der Wärmehauptleitung verlegen zu können. Nachdem dieses letzte Teilstück verlegt ist, sind die neue Wärmezentrale bei Rockwool und die Nahwärmeverteilstation bei der Kläranlage in der Grünauer Straße miteinander verbunden.

Für die Arbeiten am letzten Teilstück der Nahwärmehauptleitung sind ca. 6 Wochen veranschlagt. Die Straße ist in diesem Abschnitt für den Verkehr gesperrt. Nach Fertigstellung dieses letzten Teilabschnitts wird eine Druckprüfung durchgeführt, die Leitung kann dann befüllt werden und aus Leitungsbausicht in Betrieb gehen.

🚧 𝐁𝐚𝐮𝐬𝐭𝐞𝐥𝐥𝐞 𝐆𝐮𝐬𝐭𝐚𝐯-𝐏𝐡𝐢𝐥𝐥𝐢𝐩-𝐒𝐭𝐫𝐚𝐬𝐬𝐞

In der Gustav-Phillip-Straße wird derzeit am Teilstück zwischen der Max-Peschl-Straße zur Rohrenfelder Straße gearbeitet. Die Leitungsbauarbeiten (Wasser und Wärme) sind bis zur Einmündung der Vältinstraße fertiggestellt.

Ab Juli starten die Leitungsbauarbeiten von der Einmündung Vältinstraße über die Sudentenlandstraße zur Post.

🚧 𝐁𝐚𝐮𝐬𝐭𝐞𝐥𝐥𝐞 𝐆𝐢𝐞𝐭𝐥𝐡𝐚𝐮𝐬𝐞𝐧

Der Wasserleitungsbau und zusätzlich die Verlegung von Leerrohren für Strom- und Glasfaser-Kabel ist im Fortgang. Das Teilstück vom Regenrückhaltebecken bis zum Feuerwehrhaus wurde bereits asphaltiert, in den nächsten Wochen wird der nächste Teilabschnitt asphaltiert.

🚧 Eybstraße – Baustart: 04.03.2024 – Geplantes Ende der Baumaßnahme Ende Juni 2024

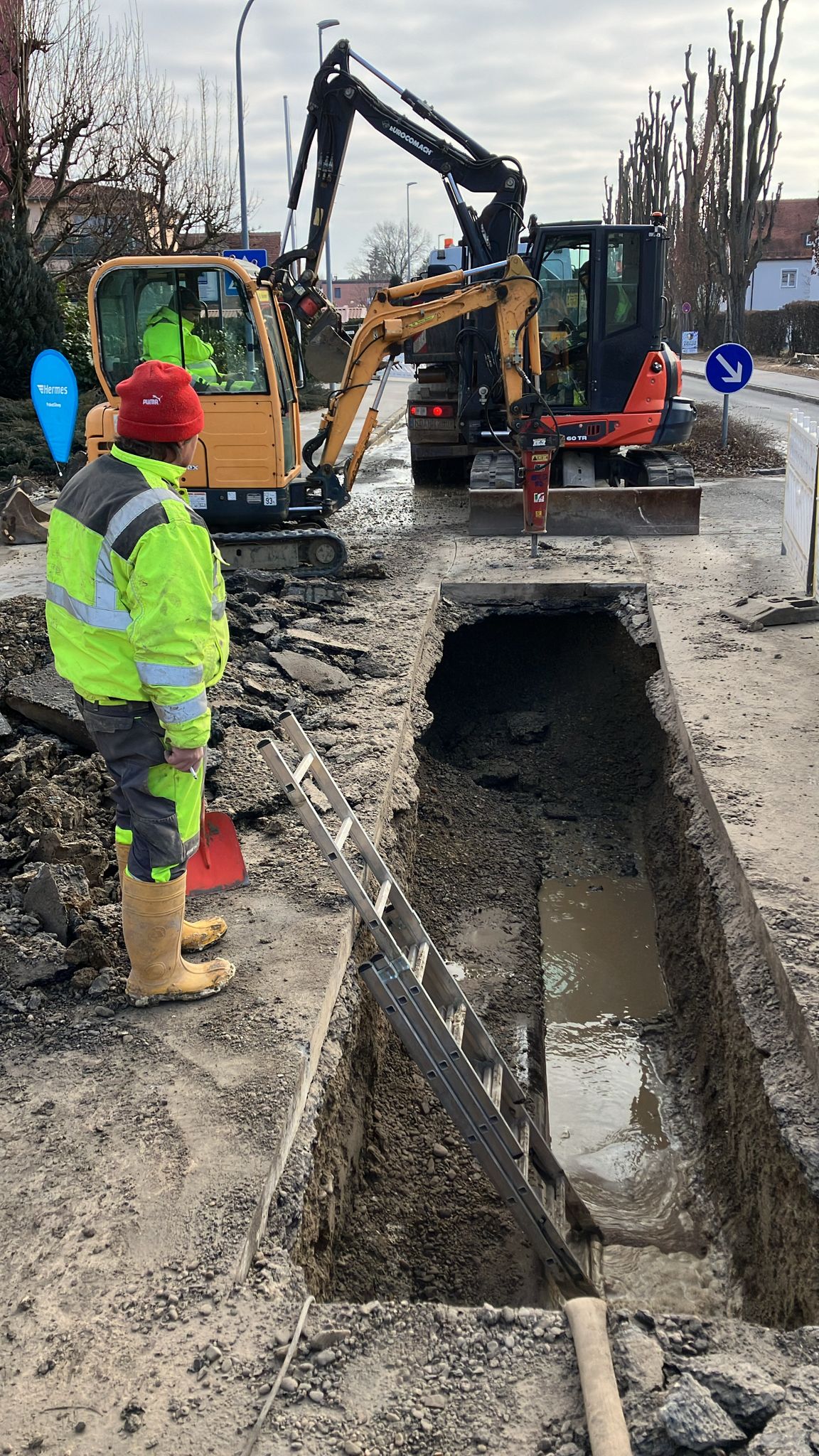

Der erste Bauabschnitt von der Einfahrt Münchener Straße zur Nibelungenstraße ist seit vergangener Woche beendet. Die Arbeiten am Bauabschnitt 2 laufen. Bis Ende der KW 17 ist der Streckenabschnitt/Bauabschnitt 2 in Gänze ausgebaggert.

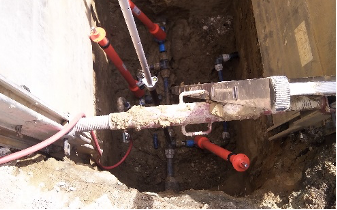

Über die Hälfte der bisher verlegten Wärmeleitungen sind inzwischen geschweißt, ebenso wurden die ersten Hausanschlüsse verlegt und geschweißt. Um die Wärmeleitungen verlegen zu können, wurden die Gas- und Wasserleitungen tiefer gelegt. Die Arbeiten im Bauabschnitt 2 liegen im Zeitplan, Mitte Mai soll der zweite Bauabschnitt fertiggestellt sein.

🚧 Gustav-Philipp-Straße – Baustart: 12.02.2024 – geplantes Ende der Baumaßnahme Ende Juni 2024

In der Gustav-Philipp-Straße beträgt das Baufeld 350 m, davon sind 150 m bereits wieder verfüllt. Es werden weiter Wasser- und Wärmeleitungen sowie Hausanschlüsse verlegt.

Baustart: 12.02.2024 – Geplantes Ende der Baumaßnahme Ende Juni 2024

Die Bauarbeiten in der Gustav-Philipp-Straße laufen, nach anfangs witterungsbedingten Unterbrechungen, derzeit nach Plan.

Die Straße ist auf einer Länge von 350 Metern geöffnet, es werden parallel Wasser- und Nahwärmeleitungen verlegt. Die Schweißarbeiten an der Hauptleitung der Nahwärme sind in vollem Gange. Auch erste Hausanschlüsse für Wasser- und Nahwärme sind inzwischen verlegt.

Bis Ende Juni 2024 soll der Bauabschnitt bis zur Vältin-Straße beendet sein, dann folgt der Bauabschnitt von der Vältin-Straße bis zur Post.

Eybstraße – Beginn der Baumaßnahme war am 04.03.2024 – die geplante Bauzeit liegt bei insgesamt  6-8 Wochen.

Innerhalb einer Woche wurde der Anschluss an die Münchner Straße verlegt und die Straße wieder freigegeben. Seit Beginn der Baumaßnahme wurden 100 m Schacht ausgegraben (bis Einmündung Nibelungenstraße) und auf 40 m Länge Nahwärmeleitungen verlegt.

Am Donnerstag, den 21.03.2024, begann die Verschweißung der Nahwärmerohre.
Am Montag, den 25.03.2024, wurde die Hauptwasserleitung in der Eybstraße umgelegt. Die Maßnahme konnte innerhalb weniger Stunden durchgeführt werden.
